【央媒聚焦】央广网:同频共振长三角 | 筑路架桥“畅筋脉”

发布时间:2025年04月28日
来源:央广网、党委组织部(人力资源部、党委宣传部)
发布人:党委组织部(人力资源部、党委宣传部)
作者:
浏览:3988次

  4月,春光渐浓,建设正酣。

  在充满活力的长三角大地上,建设者们匠心筑路,打通长三角城市互联“筋脉”。最美四月天,央广网记者走进长三角地区多个项目建设现场,建设者们趁着大好春光“快马加鞭”抢抓工期和进度,处处呈现出热火朝天的施工场景。

铺路架桥,促进长三角一体化发展

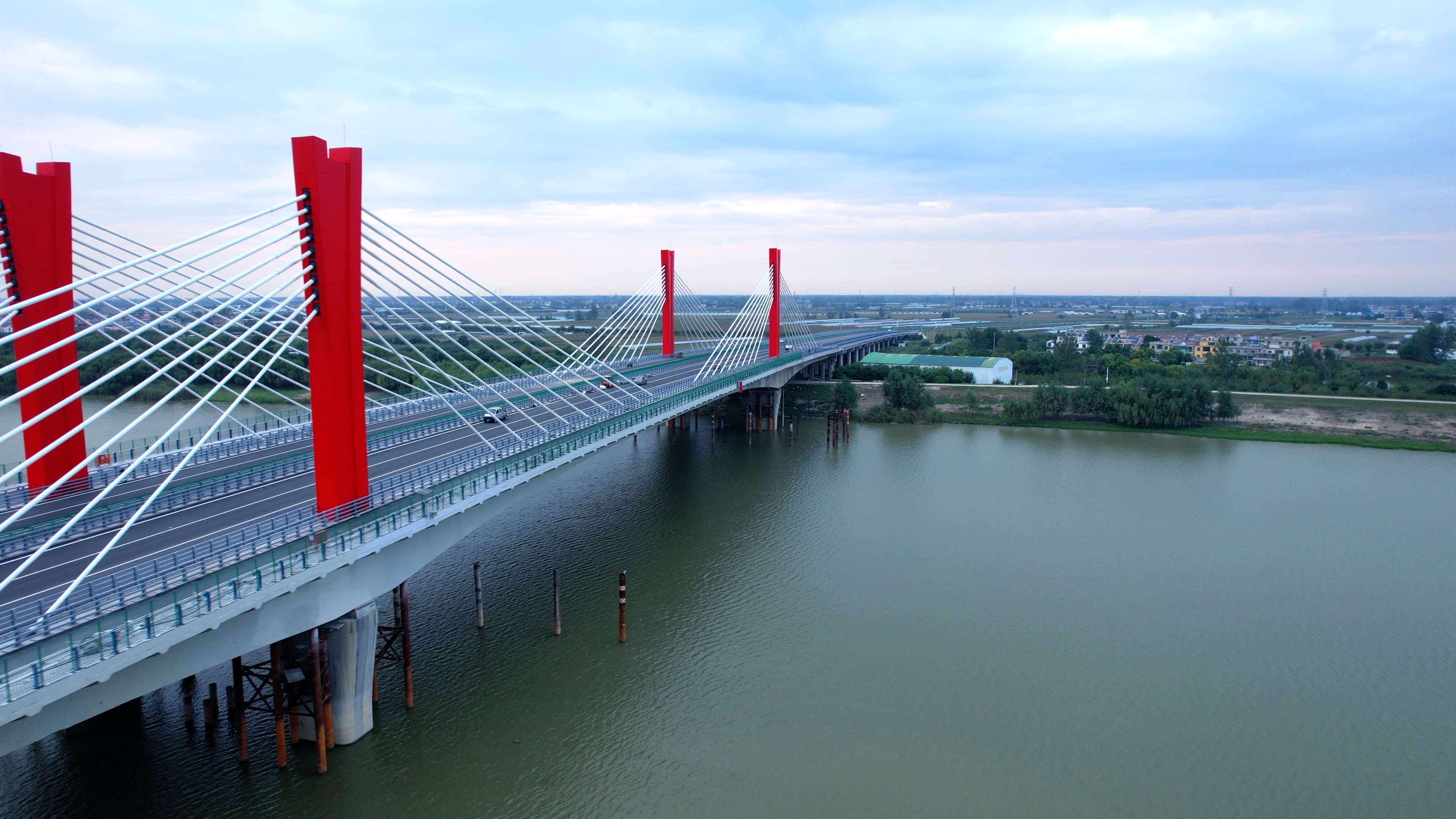

  在浙江省嘉兴市秀洲区X313洛油线南虹大桥改造工程建设现场,施工人员正在进行主桥挂栏悬浇。安徽建工路桥X313洛油线南虹大桥改造工程项目负责人叶辉介绍,目前项目桩基、承台、墩柱及盖梁施工已全部完成,正全力推进主桥现浇块段与梁板预制施工。“南虹大桥项目引桥共112片30mT梁,截至目前,已完成87片T梁预制及19-22跨梁板架设工作,共架设56片T梁,剩余梁板预制预计5月中旬完成,5月底完成全部梁板运输与安装。”叶辉介绍道。

  南虹大桥上跨京杭古运河,是黄金水道上的明珠,项目建成后将解决跨河交通瓶颈,便利居民出行,打通秀洲区交通的“任督二脉”。

甬台温高速三门联络线

  在台州市三门县,甬台温高速三门联络线公路项目第TJ02标段的建设者们正在进行边坡施工,“本标段桥梁、隧道工程施工已全部完成,路基工程施工接近尾声。”安徽建工路桥甬台温高速三门联络线公路项目第TJ02标段项目总工何振捷介绍。

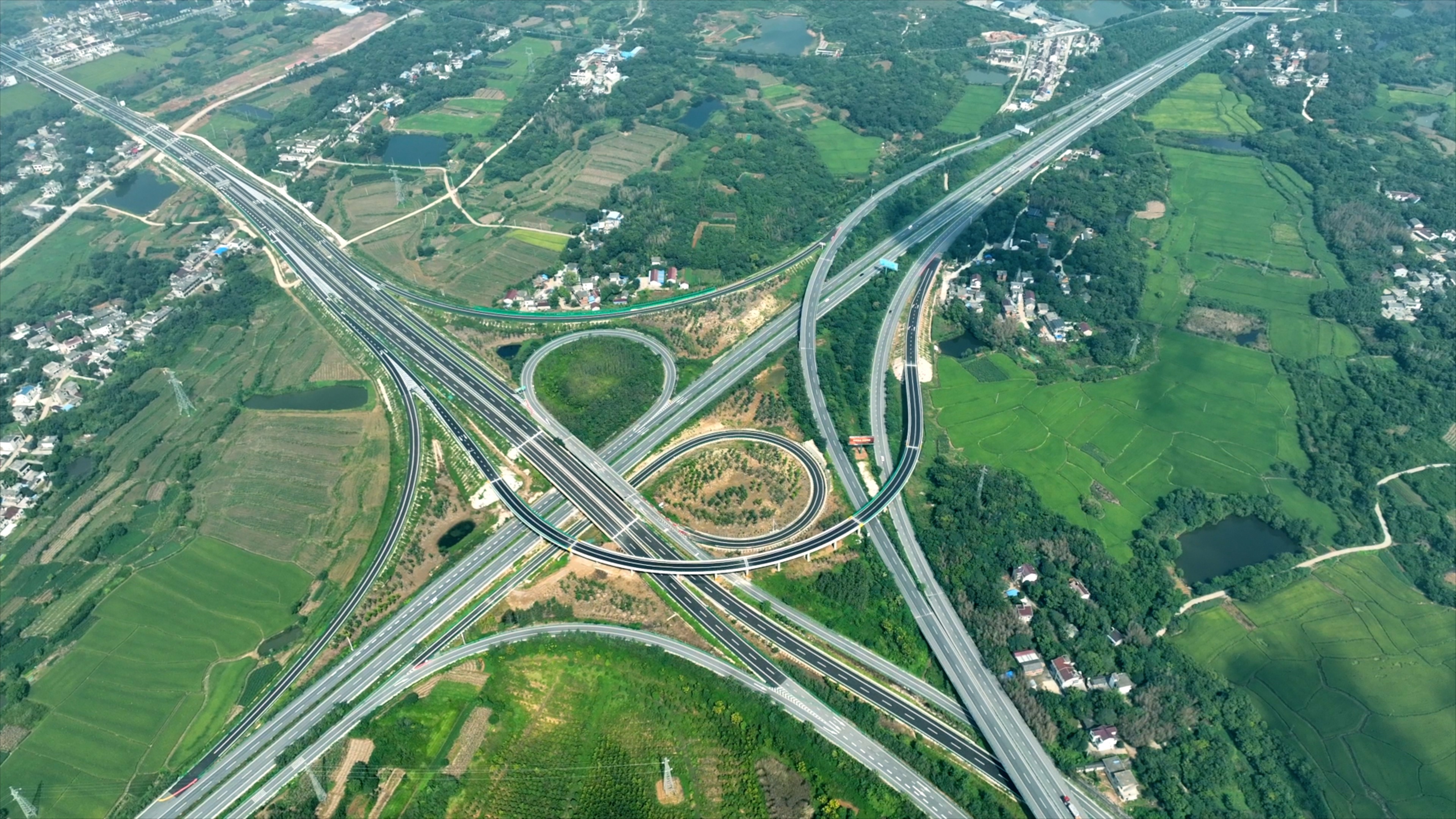

  据悉,甬台温高速至沿海高速三门联络线项目作为台州“四纵四横六联”高速公路网络中“四横”的重要组成部分,该项目不仅是区域交通的“大动脉”,更是推动三门县经济发展的“强引擎”。项目建成后,三门县将形成“两纵一横”的H型高速网,实现“10分钟上高速”愿景。

  扎根项目现场近三年,面对复杂的施工环境,安徽建工路桥建设者始终以“钉钉子”精神啃下了一个个硬骨头。

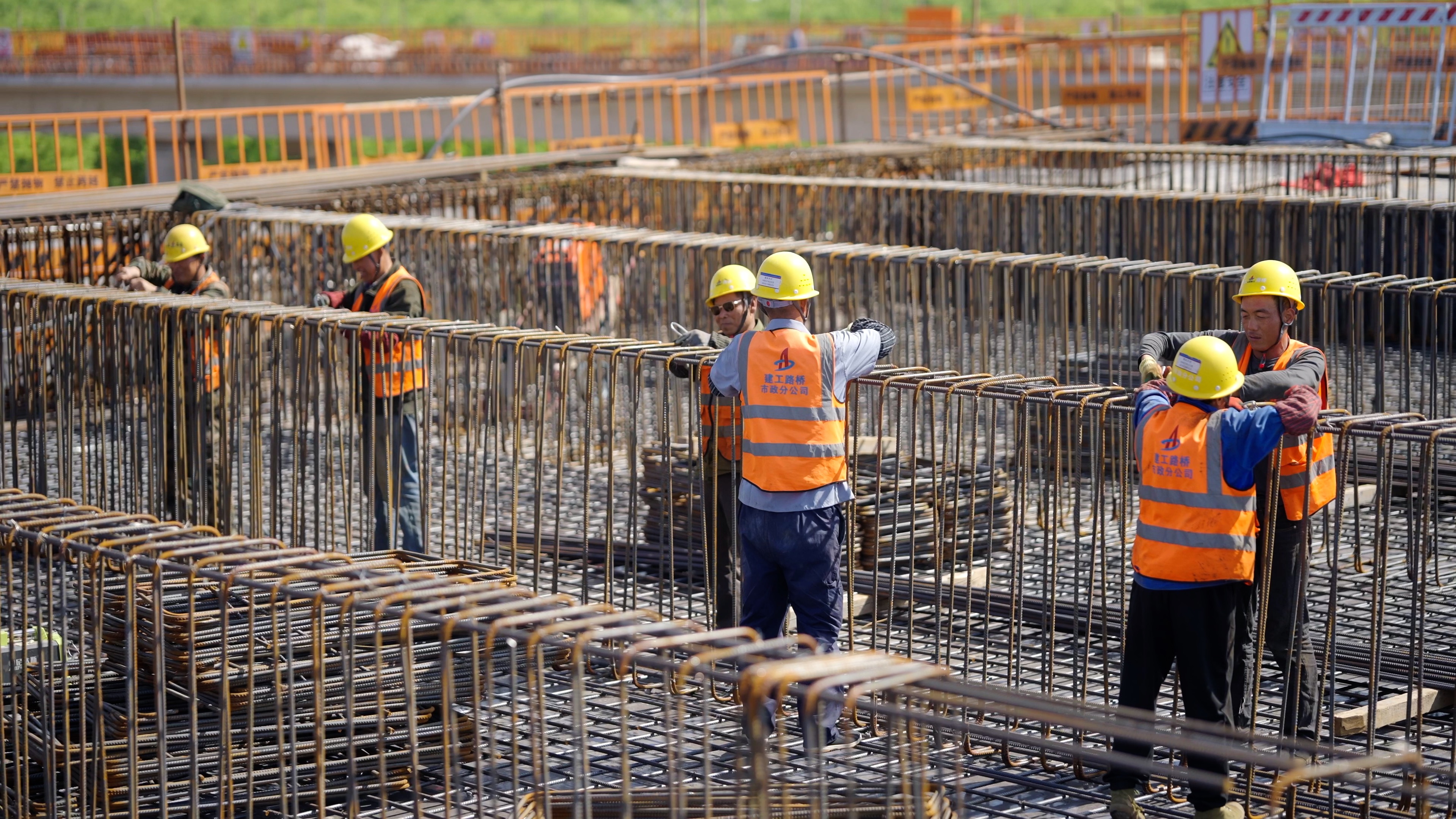

匠心筑路,为长三角区域协同赋能

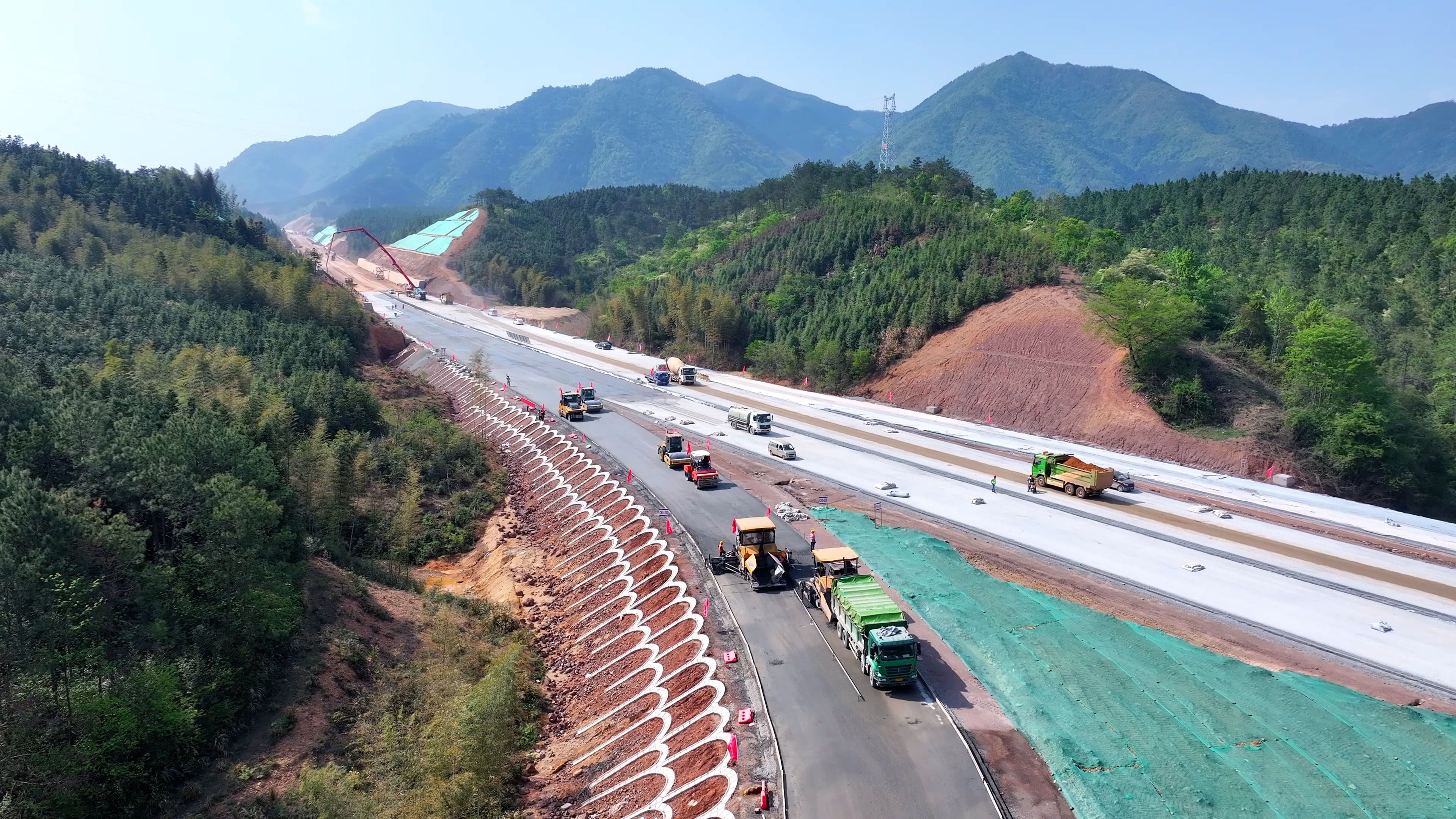

  长三角大地上,处处闪烁着奋斗者的身影。在皖南的群山间,机械轰鸣,泾青高速的建设者们正进行水稳摊铺。安徽建工路桥泾青高速路基路面标项目经理部党支部副书记丁自亮介绍,当前泾青高速04标项目凤形庄隧道、合溪隧道、碧山隧道主体工程已全部完成、桥面系及主线路基已基本完成,路面水稳底基层完成39%,水稳基层完成37%,“计划5月中旬进行沥青施工。”

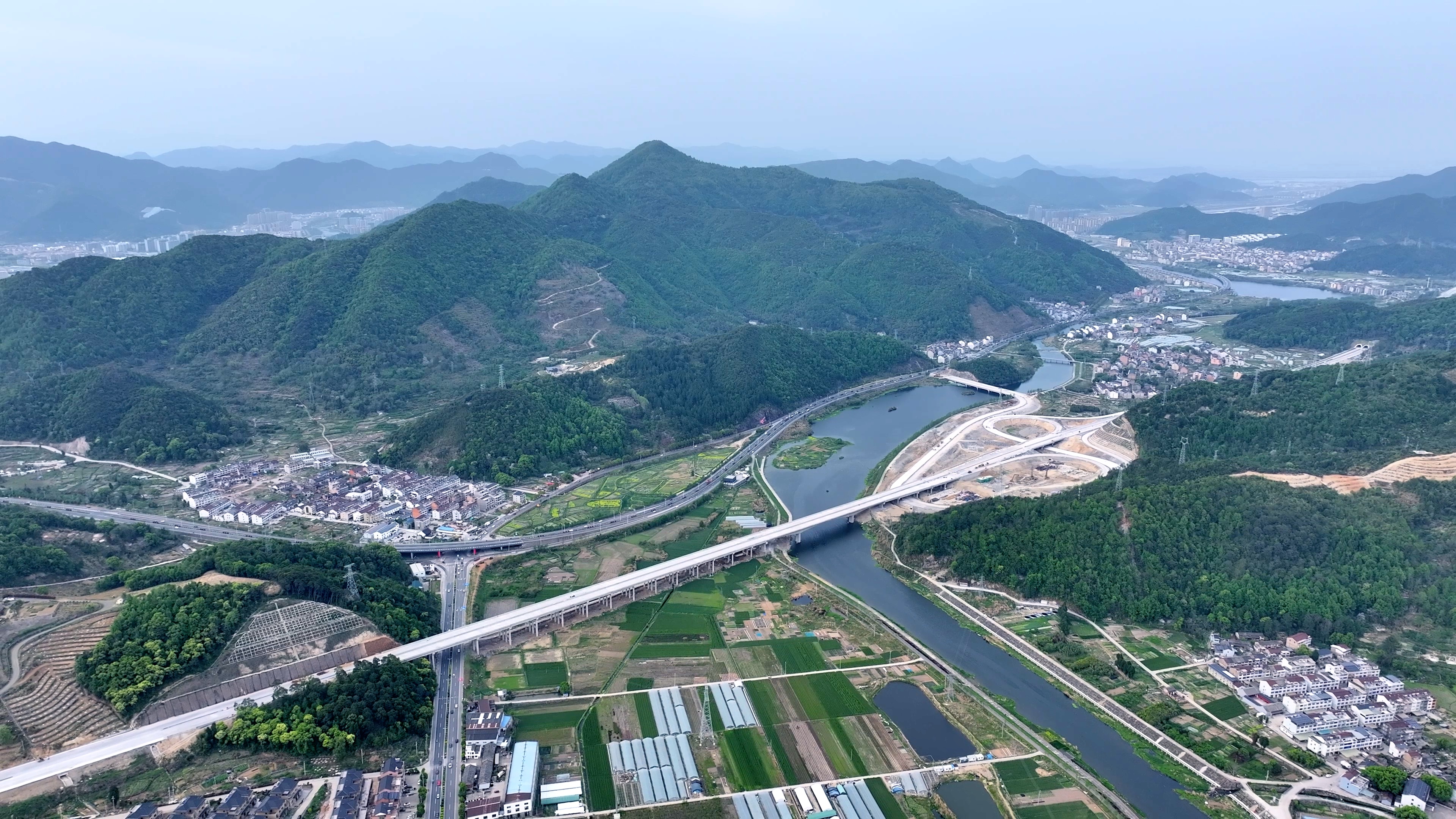

泾青高速施工现场

  据悉,泾青高速由安徽建工集团投资建设,这条全长39.24公里的高速公路起于芜黄高速与宣泾高速交会处,穿山越壑直抵G3京台高速,串联起桃花潭、查济古镇、太平湖和九华山等黄金旅游带,项目建成后将成为长三角地区通往赣粤方向新的高速通道,也是改善泾县山区交通出行条件的重要通道之一,对提升活跃皖南地区旅游度假产业具有重要意义。

  在淮桐高速合肥段路基路面施工2标段施工现场,数百名建设者穿梭于钢筋之间,汽车吊挥舞着长臂与机器轰鸣声交织成一片“热力十足”的大干图景。

淮桐高速施工现场

  安徽建工路桥淮桐高速合肥段路基路面施工2标段项目副经理赵超介绍,目前桩基、承台、墩柱及盖梁施工已完成90%,“关键节点淠河总干渠大桥正进行主梁吊装施工,引江济淮特大桥正进行主桥主墩施工。”

  淮桐高速是G9912合肥都市圈环线西环线的重要组成部分,项目建成后将缓解现状合蚌高速、滁新高速的通行压力,对完善安徽高速公路网络布局,提升合肥都市圈路网连通水平,加快融入长三角区域一体化建设具有重要意义。

G206荆涂大桥至蚌埠宿州交界段一级公路改建工程

  交通运输一头连着生产,一头连着生活,承载着人民对美好生活的向往。安徽建工集团立足全省战略布局的同时积极助力完善长三角区域联络线,为满足区域发展"铺路",为长三角区域协同赋能。

G4221上海至武汉高速公路无为至岳西段

  一体化的长三角,是交通互联的长三角。随着长三角一体化的不断推进,安徽建设者将继续以春风执笔,描绘长三角的新图景。
